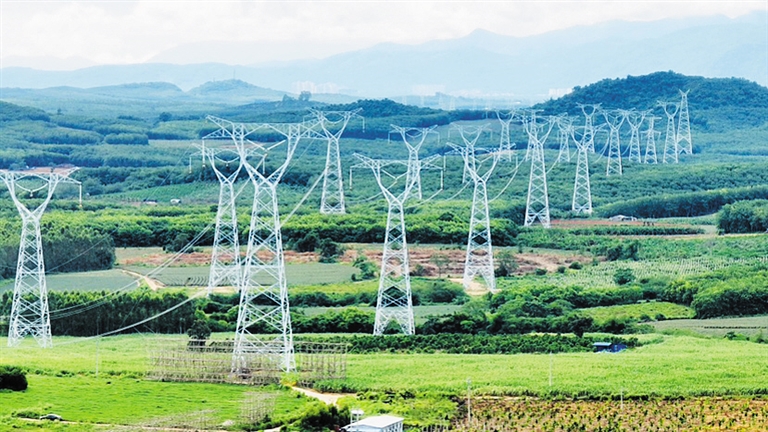

南国都市报7月18日讯(记者王子遥 通讯员 宋印官 黄发泽)记者从南方电网海南电网公司获悉,7月17日,海南昌江核电二期500千伏接入系统工程首次架线施工仪式在昌江黎族自治县海尾镇举行,标志着该工程全面进入架线施工阶段。
海南昌江核电二期500千伏接入系统工程是海南500千伏主网架工程子项目,总投资为7.37亿元,新建线路163.7公里,新建铁塔418基。目前该工程现场施工正在火热进行中,已完成基础浇筑307基、铁塔组立194基,现阶段每天有约400名施工人员在现场加紧作业。
据了解,首次架线施工共涉及9基铁塔,全长2996米,采用“一牵四”的方式放线,安全可靠,工效高。导线采用铝包钢芯铝绞线,具有耐腐蚀性、高韧性,承重力强等特点,预计7月23日完成施工。
海南昌江核电二期500千伏接入系统工程建设得到当地政府的大力支持,前期征地青赔、基础开挖、杆塔组立等工作得以有序推进。
截至目前,海南500千伏主网架工程4个项目已施工,新建铁塔2023基,已完成基础浇筑464基,三座500千伏变电站正在开展土建施工,总体进度完成25%。
