我省首个海上风电项目顺利并网

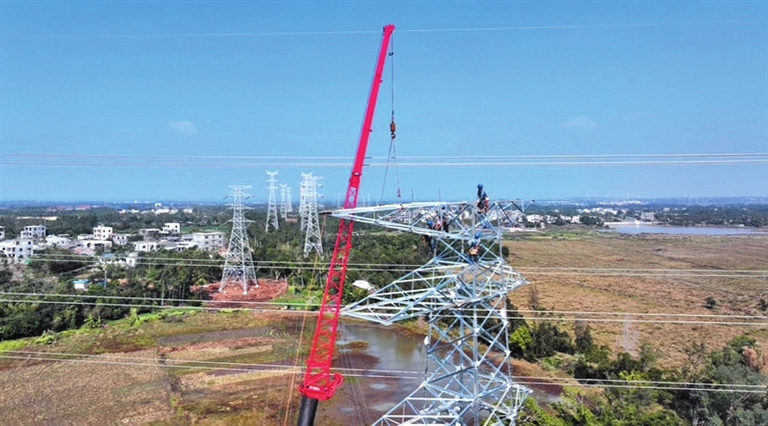

  南方电网海南电网公司施工人员开展组塔作业。 通讯员 宋印官 摄

  南国都市报12月26日讯(记者 王子遥)记者从海南电网公司获悉,12月25日18时30分,220千伏隆丰线送电成功,标志着我省首个海上风电项目——华能临高CZ1海上风电项目具备并网发电条件。

  据了解,CZ1海上风电项目位于临高县西北部海域,规划装机容量60万千瓦,设计安装60台单机容量为10兆瓦的风力发电机组。

  为满足该海上风电项目顺利并网发电,南方电网海南电网公司建设配套送出线路工程——220千伏隆丰线,新建铁塔114基,新建单回架空线路39.93公里。据了解,项目从可研到开工,仅用了3个月时间,打破了以往同类项目8至10个月的纪录,从开工到投产仅用了6个月,创下了新建同等规模输电线路建设的最快施工速度。

  该海上风电项目通过2条220千伏海底电缆跟电网相连,海南电网还特别邀请海缆专家指导海缆检验、敷设。

  CZ1海上风电项目建成投产后,每年可提供清洁电能约18.5亿千瓦时,每年可节约标煤约56万吨,减排二氧化碳约156.8万吨,相当于植树造林约4500公顷,发电量可满足每年海南省40万人生产和生活用电需求。

上一篇    下一篇
标题导航
~~~
~~~
~~~《海南自由贸易港商事调解规定》将于2025年3月1日起施行
新修订版《海南省燃气管理条例》明年1月1日起实施~~~
   第001版:头版
   第002版:时政要闻
   第003版:城事播报
   第004版:年终冲刺跑·冬游海南
   第005版:年终冲刺跑·项目建设
   第006版:城事播报
   第007版:专题
   第008版:年终策划 园来如此——从重点园区看海南自贸港发展新动能
   第010版:国内新闻
   第011版:南国好彩
   第012版:国际新闻
   第013版:萌新闻
   第014版:习作
   第015版:广告
   第016版:广告
我省首个海上风电项目顺利并网
三亚“避寒游”升温
我省全力打造商事纠纷解决“优选地”
我省将建立燃气充装安全追溯系统
