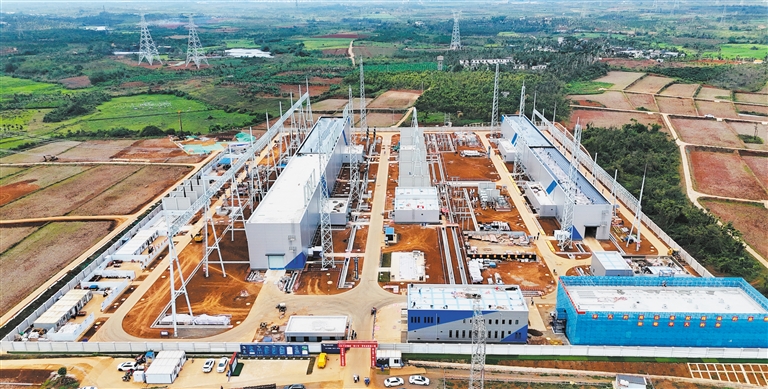

南国都市报3月12日讯(记者王子遥 通讯员宋印官 赵玮)3月12日,随着最后一台主变压器在500千伏椰城变电站精准落位,海南500千伏主网架工程昌化、三亚、椰城3座变电站共5台主变压器已全部就位,标志着该工程全面进入关键设备安装攻坚阶段。
此前交付的500千伏三亚变电站、昌化变电站的3台主变压器已进入附件安装及试验阶段,椰城变电站同步推进2台主变压器的安装调试。3座变电站的主变压器安装及调试工作预计4月全部完成。
据了解,椰城变电站创新采用滑轨安装工艺,实现设备对接一次完成。与此同时,3座变电站正加速安装500千伏GIS设备。下一步,海南电网将集中资源推进500千伏主网架工程设备安装与调试工作。
